本文
旧アルファビゼン部分解体工事 進捗状況
部分解体工事(令和5年10月~)

工事着工前
工事前の旧アルファビゼンの姿です。
駐車場だった7階~5階までの全部と、地下1階~4階の一部が解体されることになります。
建物東側から撮影
建物西側から撮影

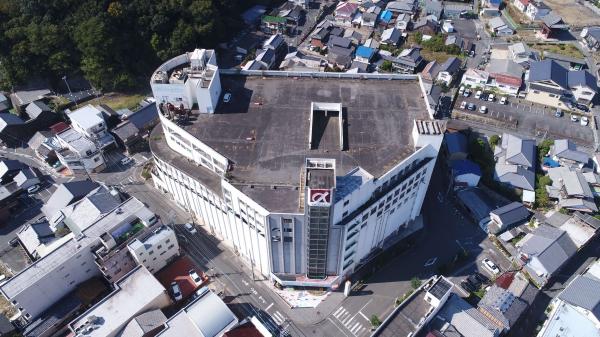

令和5年10月1日
工事着手前の旧アルファビゼンの写真です。
まずは建物全体を覆う仮囲いが設置されていきます。
令和5年12月4日
仮囲い設置途中の様子です。
建物正面にあったアルファマークも見えなくなりました。
立体駐車場を通って資機材が屋上まで運ばれています。

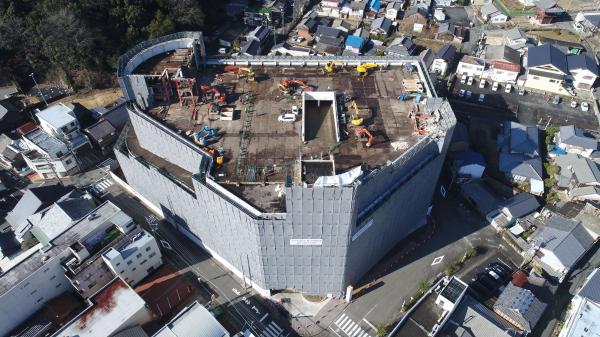

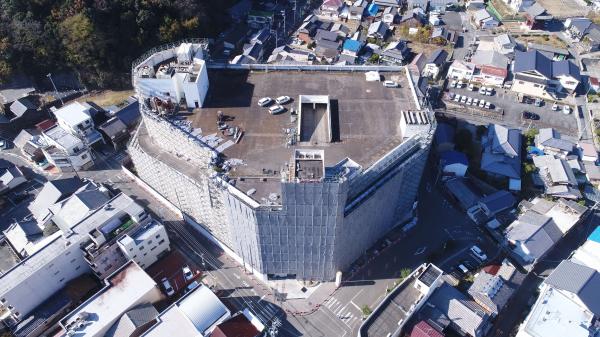

令和6年1月9日
仮囲いの設置が完了し、いよいよ解体工事が始まります。
令和6年1月25日

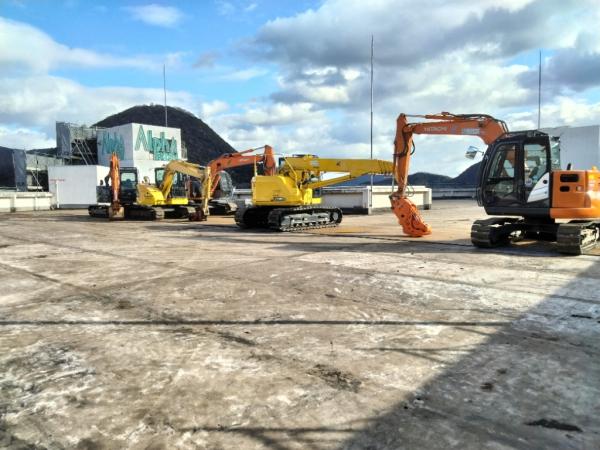

解体する重機です。
解体は屋上塔屋部分の解体から始まり、段階的に下のフロアへ降りていきます。

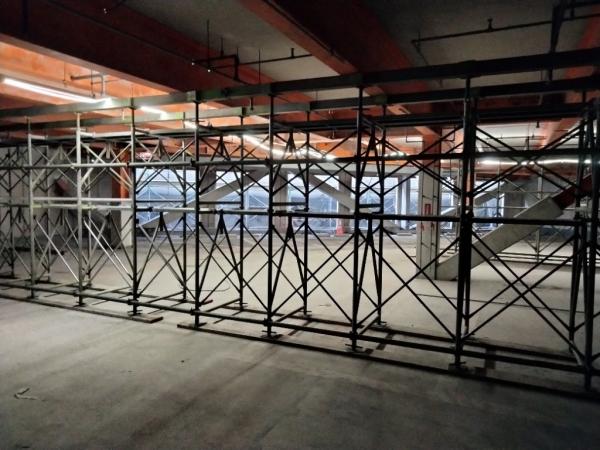

作業中の重機等を支えるために、下階には支保工が設置されています。

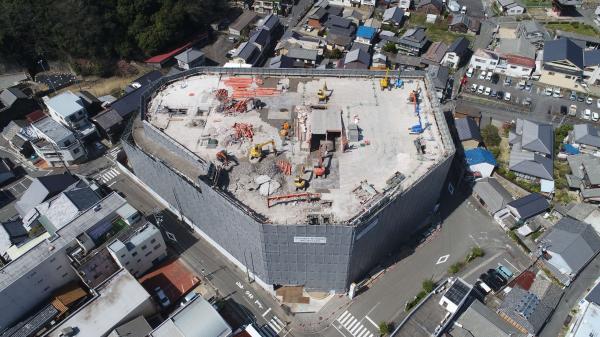

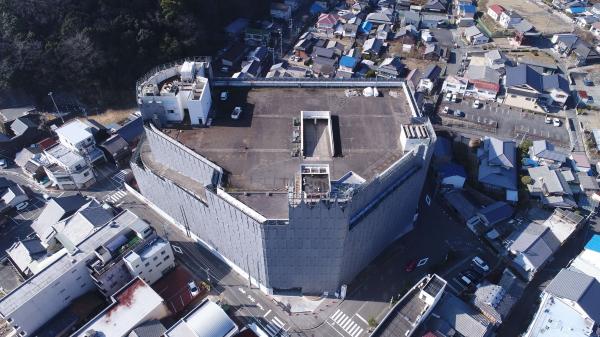

令和6年2月10日

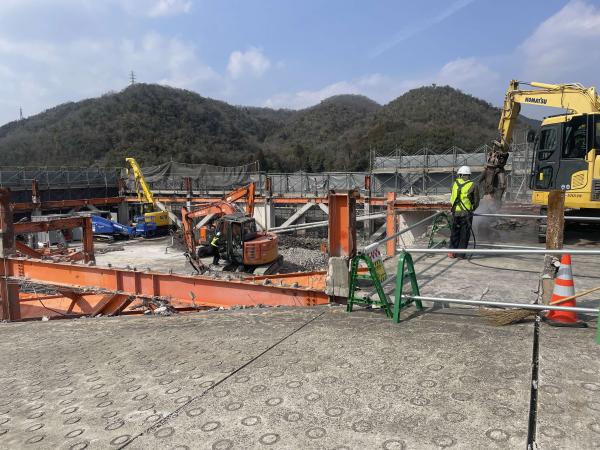

塔屋の解体が始まりました。
令和6年3月4日
屋上、7階の解体が終わり6階の解体に入っています。
土埃が舞わないよう散水しながらカッターで鉄骨やコンクリートを破砕、切断しています。

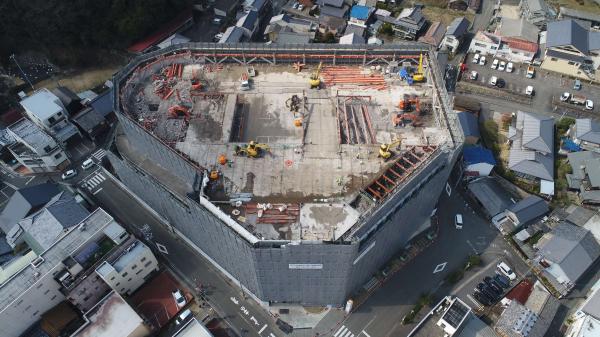

令和6年4月10日
6階までの解体が終わり、5階の解体が始まりました。

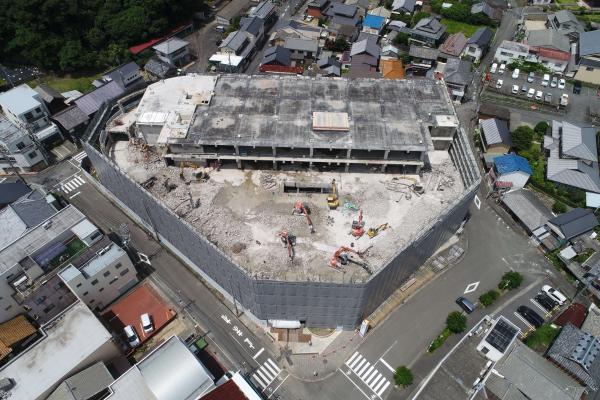

令和6年5月7日
5階までの解体が終わりました。
工事前は国道2号線からアルファビゼンが目立っていましたが、解体が進み低くなったことで見えにくくなっています。
今後の解体は、4階以下の活用部分を残しての部分解体工事となります。

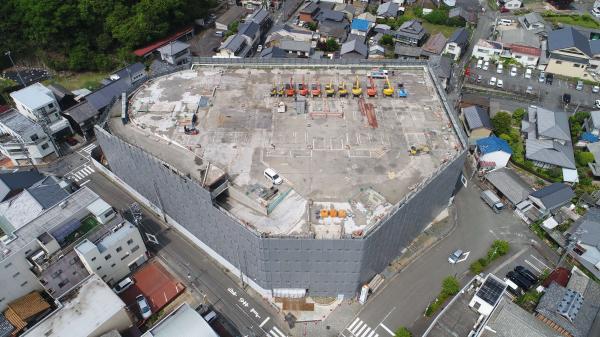

令和6年6月5日

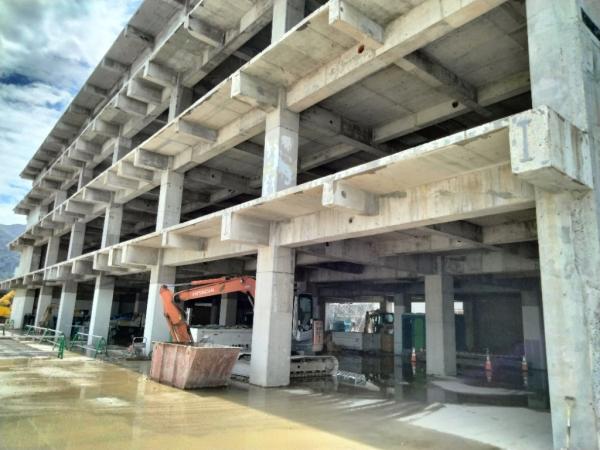

工事が4階以下へと進み、残置部分の躯体がはっきりと表れました。
ちなみに4階は、かつてレストランや雑貨店が並んでいたフロアです。
令和6年7月4日
3階まで解体が終わり、2階以下の部分解体工事が始まりました。
3階、2階は紳士服や婦人服の売り場があったフロアです。

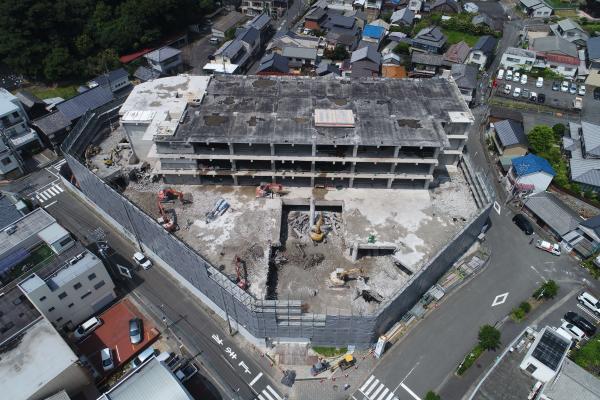

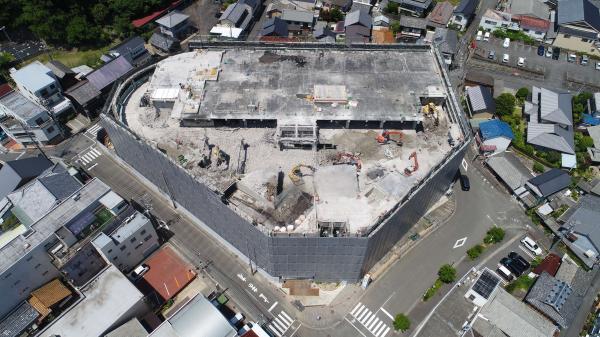

令和6年8月5日
部分解体工事もいよいよ終わりが近づき、1階の工事が進められています。
当時のアルファビゼンは1階に化粧品やアクセサリーなどの店舗があり、地下1階はマクドナルドや食品売り場となっていました。
令和6年9月10日
1階の部分解体もほとんどが終わりました。
残った外構部分の撤去が終われば部分解体工事完了となり、続いて改修工事に移ります。
改修工事(令和6年10月~)
